Que se passe-t-il entre votre dépôt et votre conteneur

● 2026-09-23 ● - ● Laissez-moi un message
Sealock produit des sacs étanches pour les acheteurs OEM et grossistes dans des usines en Chine et au Vietnam, avec une production en vrac de 30 à 45 jours après l'approbation de l'échantillon. La plupart des conseils d'approvisionnement expliquent comment choisir une usine et comment inspecter les marchandises avant expédition. Les semaines intermédiaires ne reçoivent presque aucune attention, c'est pourquoi les acheteurs les passent à envoyer « une mise à jour ? » des emails et recevoir en retour "la production va bien". Celui-ci expose ce qui se passe réellement au cours de ces semaines, les étapes à suivre et les questions qui produisent de vraies réponses.


1. Le pire jour pour découvrir un retard

Il existe un principe simple qui mérite d'être suivi : le pire moment pour découvrir qu'une commande est en retard est le jour où l'usine avait initialement promis de la terminer. À ce moment-là, le fret est réservé, les clients sont informés et les plans de stock sont déjà construits à une date qui n'existe plus.

Le suivi ne consiste pas à envoyer plus de messages. Il s’agit de convenir à l’avance des points de contrôle qui seront confirmés, de sorte qu’un glissement de la deuxième semaine fasse surface la deuxième semaine plutôt que la sixième semaine. Une usine qui respecte véritablement son calendrier trouve cela facile. Celui qui résiste à la confirmation d’une étape spécifique vous dit quelque chose avant qu’un retard n’apparaisse.

2. Les cinq jalons à confirmer

Plutôt que de demander quand les marchandises seront expédiées, suivez la progression à chaque étape. Sur une commande de sac étanche, les points de contrôle importants sont :

Jalon Ce que ça confirme Preuve à demander
Matériel arrivé et inspecté Tissu, fermetures éclair, quincaillerie en interne et passage IQC Photos des rouleaux et du matériel avec la référence de commande ; confirmation de la teinte par rapport à la norme approuvée
La coupe a commencé Panneaux découpés selon le modèle approuvé Photos en ligne ; confirmation que la version du modèle correspond à l'échantillon approuvé
Premier article approuvé La première unité de production correspond à l'échantillon d'or Photos ou unité du premier article expédiée ; résultat du test de pelage de la soudure dès le début de l'exécution
Production terminée Quantité finie, avant emballage Confirmation du comptage et enregistrements de contrôle qualité en ligne
Inspection réussie Marchandises vérifiées par rapport au NQA et aux tests convenus Rapport d'inspection - le document auquel le paiement du solde est lié

L’avantage de les nommer lors de la confirmation de la commande plutôt qu’au milieu de la production est que chacun est associé à une date. Une étape manquée devient alors visible immédiatement plutôt que d’être absorbée silencieusement dans le planning.

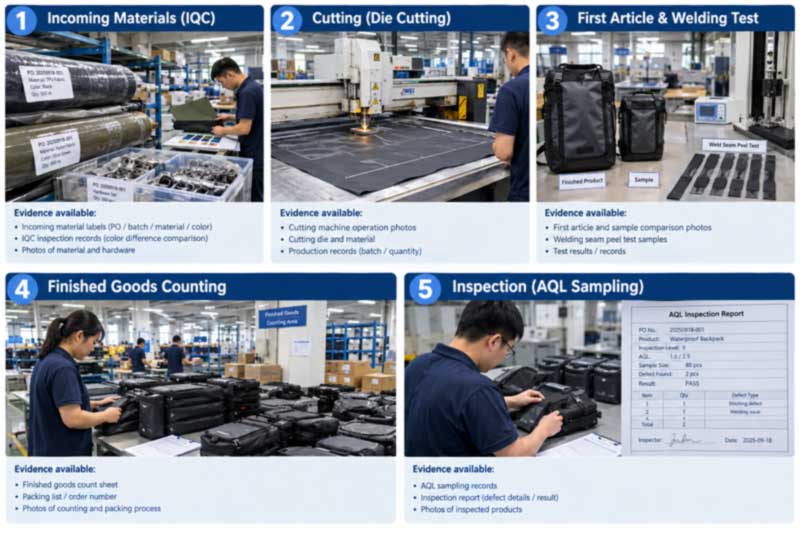

Five production milestones — materials inspected, cutting started, first article approved against gold sample, production complete, inspection passed

Figure 1 : Chacun des cinq nœuds correspond à un élément de preuve récupérable. En les incluant dans la confirmation de commande, les retards seront identifiés dans la semaine où ils surviennent.

3. Posez des questions spécifiques, obtenez des réponses spécifiques

C’est l’habitude la plus utile qu’un acheteur puisse adopter, et elle ne coûte rien. Comparer:

  • "Veux-tu respecter la date limite ?" - invite à une réponse rassurante qui ne contient aucune information.
  • « Quel pourcentage de matériaux est confirmé en interne ? » - a une vraie réponse, et soit elle correspond au calendrier, soit elle ne correspond pas.

Autres questions ayant la même propriété : combien d'unités sont découpées, combien soudées, combien assemblées, à quelle date le premier article sera-t-il prêt, à quelle date l'inspection est-elle réservée. Les questions vagues obtiennent des réponses vagues ; des questions spécifiques exposent les problèmes suffisamment tôt pour pouvoir les résoudre.

Un signal connexe qui mérite d’être surveillé : des mises à jour qui deviennent moins spécifiques avec le temps. Un fournisseur qui donnait le nombre d'unités et qui dit maintenant « tout est sur la bonne voie » a généralement rencontré un problème dont il essaie de se remettre avant de vous le dire. Ce changement de langage est souvent le premier avertissement disponible.

4. Où les commandes de sacs étanches glissent réellement

Les retards de cette catégorie se concentrent dans des endroits prévisibles, et les connaître vous indique ce qu'il faut vérifier :

  • Préparation matérielle.La cause la plus courante dans le secteur de la fabrication en général, et particulièrement pertinente ici : un tirage de teinture Pantone personnalisé a son propre délai de livraison, et une fermeture à glissière hermétique spécialisée est un composant provenant d'une source unique. Confirmez que les deux sont en interne avant de supposer que la production a commencé.
  • Modifications tardives des spécifications.Les changements après le début de la production obligent à un arrêt, à un réoutillage ou à une refonte des unités terminées. Chaque révision après le début ajoute du temps, c'est pourquoi la résolution des détails lors de l'échantillonnage n'est pas une bureaucratie mais une protection du calendrier.
  • Outillage pour de nouvelles géométries.Une nouvelle forme soudée nécessite sa propre matrice usinée avant l'échantillonnage, elle se situe donc en amont de la production plutôt qu'à l'intérieur de celle-ci.
  • Périodes de vacances.Le Nouvel An chinois comprime les calendriers des deux côtés de la pause, et la qualité en souffre souvent lorsque les usines se précipitent pour terminer avant la fermeture – ce qui est exactement le moment où l'inspection par un tiers avant le départ des marchandises vaut le plus la peine d'être réservée.
  • Position dans la file d'attente.La capacité est rarement la contrainte ; la planification est. Partager une prévision tôt garantit un créneau plutôt que de rejoindre une file d’attente.

5. Que mettre dans la commande, pas dans l'e-mail de suivi

Le suivi fonctionne mieux lorsque les conditions sont convenues au départ. A inclure dans le bon de commande ou la facture pro forma :

  • Les dates marquantesde la deuxième section, chacune avec une méthode de confirmation.
  • Droits d'inspection à des étapes désignées,avec des critères d'acceptation clairs : le niveau AQL, la classification des défauts et l'échantillon de référence.
  • Paiement lié à la progression.La structure standard est un dépôt de 30 % avec le solde de 70 % libéré contre une inspection avant expédition réussie, ce qui donne à l'inspection une signification commerciale plutôt que consultative.
  • Un remède déclaré en cas de retard de livraison,où le programme est critique en matière de date. Les contrats dans ce domaine incluent généralement une modeste pénalité par semaine de retard ; La question de savoir si cela vaut la peine de négocier dépend de ce que vous coûte une arrivée tardive.
  • Tampon.Antidatez à partir de la date de prise en main requise jusqu'à la production, l'inspection et le transit maritime, puis ajoutez une marge. Pour les programmes saisonniers, planifiez des mois à l’avance plutôt que des semaines.

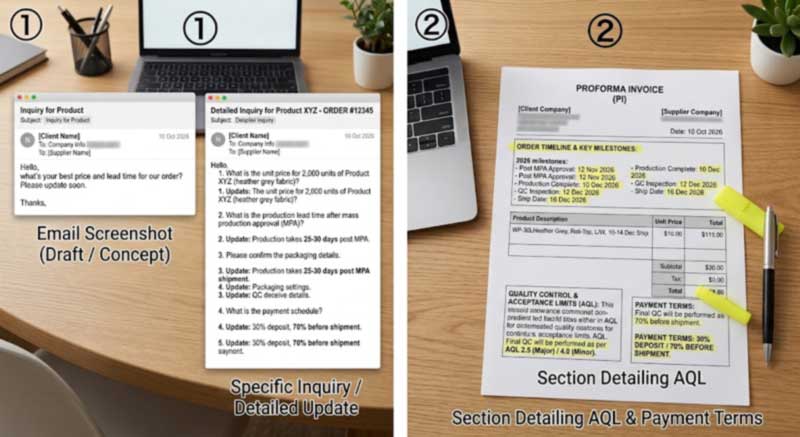

Vague versus specific progress questions, and a pro forma invoice with milestone dates, inspection points and payment terms highlighted

Figure 2 : Écrivez les nœuds dans PI au lieu d'effectuer un suivi par e-mail à mi-chemin de la production : des questions spécifiques donnent des réponses spécifiques.

6. Comment se déroule réellement la production ici

Pour situer ce qui se passe au cours de ces semaines, un sac étanche se déplace selon une séquence fixe :

  1. Mise en scène des matériaux et CIQ— les rouleaux de tissu ont été vérifiés pour la consistance, l'épaisseur et la teinte du revêtement par rapport à la norme approuvée ; fermetures éclair et matériel vérifiés.
  2. Coupe— panneaux découpés selon le modèle approuvé, où la précision dimensionnelle est définie et ne peut pas être corrigée ultérieurement.
  3. Image de marque— logos appliqués aux écrans plats alors qu'ils sont encore accessibles.
  4. Sous-assemblage et couture structurelle— poches, harnais et renforts construits et fixés sur des panneaux plats, avant l'existence de tout joint d'étanchéité.
  5. Soudage haute fréquenceà 27,12 MHz, avec des tests de pelage effectués sur des échantillons de soudure au début de l'analyse pour confirmer la fusion complète avant le début du lot.
  6. Refroidissement, détourage, assemblage final— fermetures, boucles, sangles et valves installées.
  7. Essai— essais d'immersion ou de pluie selon la valeur nominale indiquée pour chaque modèle, cycles de charge au niveau des ancrages et procédure d'inspection par le client, le cas échéant.
  8. Séchage, emballage et marquage des cartonsaux spécifications convenues.

La séquence technique complète est présentée dans le guide duprocessus de fabrication, de la découpe au soudage RF.

7. La vérification indépendante surpasse les progrès autodéclarés

Les mises à jour d'usine sont utiles mais elles sont auto-déclarées. Lorsqu'une commande est importante ou dont la date est critique, une vérification indépendante convertit une réclamation en fait : une inspection en cours de production à environ 20 à 30 % d'achèvement détecte les problèmes fondamentaux alors que le cycle peut encore être corrigé, et une inspection finale avant expédition vérifie les produits finis.

Les acheteurs sont invités à nommer leur propre inspecteur ou un tiers tel que SGS ou QIMA sur l'un ou l'autre site. La procédure complète d'inspection du client (déballage, extraction sous vide, repos statique de 24 heures et détermination des fuites d'air) peut être observée de bout en bout. Les normes et les classifications de défauts sont définies dans lenormes de contrôle de qualité pour la production étanche, et comment organiser une visite sur place dans le guide deaudits d'usine.

8. Après le départ du conteneur

Une habitude qui différencie les acheteurs qui s'améliorent de ceux qui répètent les mêmes problèmes : un bref examen après commande une fois la marchandise expédiée. Parcourez la chronologie étape par étape et demandez où les problèmes se sont produits, quelle en était la cause première, quelle était l'efficacité du correctif et comment il pourrait être complètement évité la prochaine fois.

Sur un programme répété, cela alimente directement la commande suivante : un composant qui a provoqué un retard est commandé plus tôt, une ambiguïté de spécification qui a provoqué une refonte est écrite dans le pack standard et le calendrier est ajusté pour refléter ce qui s'est réellement passé plutôt que ce qui était prévu. Garder le cinquième ordre aussi bon que le premier est abordé dans le guide pourréorganiser la cohérence.

9. Conditions standard

Sealock (YiFuLong Outdoor Gear Co., Ltd.) fabrique des sacs étanches depuis plus de 20 ans, produisant pour des marques internationales de plein air telles que OSPREY, KAILAS, Helly Hansen, SIMMS, ORVIS et West Marine.

  • Quantité minimale de commande :300 pièces par modèle |Échantillons :7 à 15 jours |En gros:30 à 45 jours après l'approbation de l'échantillon
  • Paiement:Dépôt T/T 30 %, solde de 70 % contre une inspection avant expédition réussie
  • Production:Soudage haute fréquence 27,12 MHz et couture industrielle en interne, ateliers séparés sur le même étage de production
  • Installations:Dongguan, Chine | Ho Chi Minh Ville, Vietnam — quelle que soit l'origine sur n'importe quel modèle
  • Inspection:inspecteurs nommés par l'acheteur et tiers acceptés sur l'un ou l'autre site
  • Certifications :ISO 9001, BSCI, SMETA, Sedex, HIGG, GRS, SCAN

10. Modèles produits selon ce calendrier

Organisés par catégorie plutôt que par priorité :

Image Modèle Catégorie Matériel Notation Page produit
Sealock SL-D002 500D PVC roll-top dry bag SL-D002 Sac étanche, 5 à 63 L PVC 500D IPX7 Voir
Sealock SL-C594 55L waterproof duffel SL-C594 Sac de sport, 55L PVC 500D IPX7 Voir
Sealock SL-E119 IPX8 backpack SL-E119 Sac à dos, 20L Composite TPU cationique IPX8 Voir
Sealock SL-C619 motorcycle luggage bag SL-C619 Moto, 35 / 50L PVC 500D IPX6 Voir
Sealock SL-K089-A frame bike bag SL-K089-A Sacoche pour cadre de vélo TPU 600D Résistant aux intempéries Voir
Sealock SL-E868A fishing sling bag SL-E868A Élingue de pêche, 12L TPU 840D IPX8 Voir

Les catégories complètes se trouvent soussacs imperméables, sacs à dos secs, etsacs secs.

11. FAQ

Q : À quelle fréquence devons-nous demander des mises à jour pendant la production ?
R : Plutôt qu’une fréquence, convenez de points de contrôle. Matériaux en interne, découpe commencée, premier article approuvé, production terminée, inspection réussie - cinq confirmations avec des dates jointes battent les e-mails hebdomadaires demandant comment les choses se passent, et cela fait apparaître un dérapage lorsque cela se produit plutôt qu'à la fin.

Q : Notre fournisseur affirme que tout est sur la bonne voie mais ne donne aucun détail. Est-ce un problème ?
R : Cela vaut la peine d’être étudié. Demandez un nombre plutôt qu'un statut : quel pourcentage de matériaux sont confirmés, combien d'unités sont coupées, à quelle date le premier article est prêt. Les mises à jour qui deviennent moins spécifiques au fil du temps constituent souvent le premier avertissement disponible indiquant qu'un calendrier a été dépassé.

Q : Qu'est-ce qui cause généralement des retards sur une commande de sacs ?
R : La préparation du matériau passe avant tout : les tirages de teinture personnalisés et les fermetures à glissière spécialisées ont leurs propres délais de livraison. Ensuite, des modifications tardives des spécifications, qui obligent à un arrêt ou à une reprise, à l'outillage pour de nouvelles formes, à des arrêts pendant les vacances et à une planification plutôt qu'à une capacité. La plupart sont visibles tôt si les jalons sont confirmés.

Q : Pouvons-nous inspecter pendant la production plutôt qu’avant l’expédition ?
R : Oui, et cela en vaut la peine pour les commandes importantes ou dont la date est critique. Une inspection effectuée à environ 20-30 % d'avancement détecte les problèmes fondamentaux alors que l'exécution peut encore être corrigée ; l'inspection avant expédition vérifie ensuite les produits finis. Les inspecteurs nommés par l’acheteur ou tiers sont acceptés sur les deux sites.

Q : Comment pouvons-nous protéger un lancement à date critique ?
R : Antidatez votre date de livraison jusqu'au transit, à l'inspection et à la production, puis ajoutez un tampon - et partagez la date de lancement lors de la demande afin que le calendrier soit construit autour d'elle. Lorsque le retard entraîne un coût réel, convenez d’un remède dans l’ordonnance plutôt que de compter sur la bonne volonté après coup.

Q : La structure de paiement 30/70 nous protège-t-elle ?
R : C'est le cas lorsque le solde est lié à une inspection avant expédition réussie plutôt qu'à une promesse. Ce seul terme est ce qui donne à l'inspection une force commerciale : pas de rapport, pas de solde, les marchandises restent à l'usine jusqu'à ce que la retouche soit terminée et qu'une inspection de suivi soit réussie.

Discutez de votre calendrier de production

Envoyez la date de livraison requise ainsi que la quantité et les spécifications, et nous planifierons les étapes de production et d'inspection en fonction de cette date plutôt que de citer un délai de livraison de manière isolée -soumettre une demande. Sealock répond aux demandes d'approvisionnement dans les 24 heures, avec une production depuis Dongguan, en Chine ou Ho Chi Minh Ville, au Vietnam.

envoyer une demande
